V elektrárni Bohunice dekontaminovali už 2300 ton kovov, aktuálne prebieha rezanie posledného z dvanástich parogenerátorov

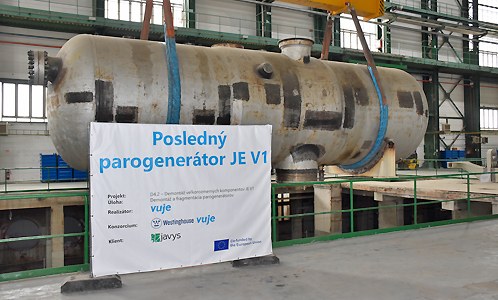

V odstavenej jadrovej elektrárni V1 v Jaslovských Bohuniciach začali rezať posledný z dvanástich, 150 ton vážiacich parogenerátorov. Doposiaľ bolo v procese odstavovania elektrárne dekontaminovaných už 2300 ton kovov.
Dĺžka jedného parogenerátora je 11,8 m a vnútorný priemer je 3,2 metra.
Fragmentáciu (rezanie) vykonáva spoločnosť VUJE Trnava. V spolupráci s Technickou univerzitou v Košiciach bolo pre tento proces vyvinuté špeciálne prototypové rezacie zariadenie. Na procese rezania parogenerátorov sa podieľa 24 hodín denne a sedem dní v týždni 20 až 30-členný tím.
Prvý parogenerátor začali fragmentovať v decembri 2019. Počas realizácie fragmentácie dvanástich parogenerátorov sa musela spoločnosť VUJE popasovať aj s viacerými neočakávanými technickými úlohami. Všetky sa podarilo vyriešiť, a preto ak projekt nenarušia žiadne nepredvídateľné okolnosti, bude ukončený približne o dva mesiace skôr ako je definované v harmonograme.
FOTO: VUJE / JAVYS
„Veľmi významným a dôležitým výsledkom tohto projektu je, že viac ako dve tretiny parogenerátora vieme uvoľniť do životného prostredia na druhotné spracovanie. Takto uvoľnené materiály sú z rádiologického hľadiska čisté, a preto neexistuje žiadne obmedzenia na ich ďalšie použitie,“ uviedol generálny riaditeľ VUJE Matej Korec.
„Je to významný míľnik celého procesu bezpečného a ekonomického vyraďovania jadrových zariadení na Slovensku. To, že náš dodávateľ bol schopný dosiahnuť takýto významný výsledok, je vizitkou slovenského priemyslu a dodávateľov jadrovej energetiky,“ zdôraznil Pavol Štuller, generálny riaditeľ JAVYS.
Vedúci projektu za spoločnosť VUJE Matej Zachar pripomenul, že materiálové vzorky odoberané kolegami z parogenerátorov a iných častí primárneho okruhu sú ďalej vyhodnocované a môžu pomôcť pri zlepšovaní prevádzkových parametrov jadrových elektrární. „Rovnako pomôžu pri vývoji nových veľkých komponentov, pričom o výsledky je záujem nie len na Slovensku, ale aj v zahraničí.“
Samotné vyraďovanie parogenerátorov je súčasťou komplexného projektu demontáže veľkorozmerných komponentov primárneho okruhu JE V1, ktorý vykonáva Konzorciom spoločností Westinghouse – VUJE pre štátnu spoločnosť JAVYS.
Už samotná preprava dvanástich parogenerátorov z Budovy reaktorov do bývalej strojovne JE V1, kde je fragmentačné pracovisko bola unikátnou „operáciou“ v histórii Slovenska.
Prvý parogenerátor prepravili 13. marca 2019, posledný, dvanásty, 11. júla 2019. Preprava sa uskutočňovala na špeciálnom zariadení z Rakúska a celkovo previezli 1 872 ton materiálu.
Rozmery parogenerátorov pri ich vyberaní z pôvodného miesta na transport si vyžadovali aj zväčšenie otvorov nad parogenerátormi a špeciálny spôsob jeho vyzdvihnutia.
Viazači bremien ho museli naplánovať tak, aby bolo možné každý kus samostatne a bezpečne vybrať z pôvodného miesta a preložiť na prepravné, diaľkovo ovládané vozidlo.
Vybratiu každého kusa parogenerátora predchádzala dôsledná príprava tímu špecialistov a aj preto neboli počas prepráv nezaznamenané žiadne závažné technické problémy.
Následne od roku 2019 prebieha kontinuálne postupné rezanie jednotlivých parogenerátorov na novo vybudovanom pracovisku v bývalej strojovni JE V1.
Dva bloky jadrovej elektrárne V1 v Jaslovských Bohuniciach boli odstavené v rokoch 2006 a 2008 a ukončenie jej vyraďovania je naplánované na rok 2027.
